各位市民:
為進一步完善鶴山工業城工業園區市政道路基礎配套設施,提升工業園區道路通行條件,確保群眾便捷、安全出行,我單位計劃于2025年9月9日至12月27日分四階段對鶴山工業城玉堂路、同興東路、豐盛路、鶴翔東路實施升級改造,道路全長約2.43公里,計劃對上述4條道路現狀行車道進行病害處理,路側路緣石整體替換更新;對豐盛路道路兩側、玉堂路道路兩側增設慢行道;對玉堂路、豐盛路、鶴翔東路3條道路沿線標線擦除并重新設置等。施工期間將對道路采取臨時圍蔽半幅路面施工,車輛通過交通標志引導至另半幅路面通行。

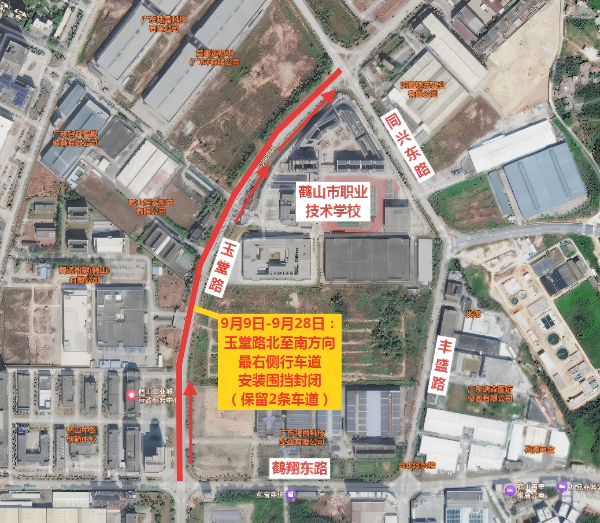

第一階段(9月9日-9月28日):玉堂路北至南方向最右側行車道安裝圍擋封閉,預計工期20天,玉堂路保留2條行車道。
第二階段(9月29日-10月18日):玉堂路南至北方向最右側行車道安裝圍擋封閉,預計工期20天,玉堂路保留2條行車道。
第三階段(10月19日-11月17日):同興東路和豐盛路中心安裝圍擋封閉,施工期間改為(西至東方向)單向通行,預計工期30天,保留1條行車道。

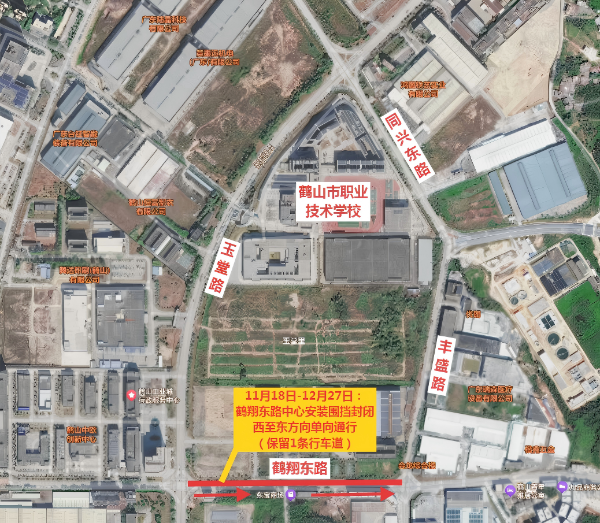

第四階段(11月18日-12月27日):鶴翔東路中心安裝圍擋封閉,施工期間改為(西至東方向)單向通行,預計工期40天,保留1條行車道。
請過往車輛和沿線居民遵照現場交通指引有序通行。施工期間將對廣大市民出行造成不便,為此深表歉意,敬請諒解和支持。
鶴山市共和鎮人民政府
2025年9月8日
